2021年 8月19日的清晨,初秋的内蒙已有些许凉意,但蒙泰东胜二期2*660MW热电联产项目3号烟囱改造及4号烟囱内筒钢结构工程施工现场却热火朝天,一片大干的景象。

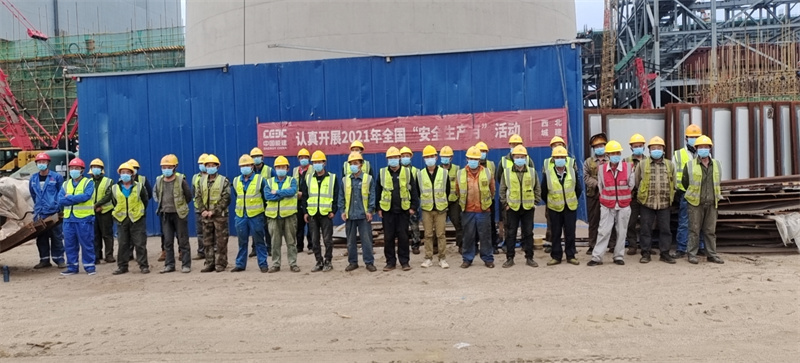

现场施工人员在项目经理白洪永的带领下,一大早就召开了班前会。
一、会议开始
会议开始,施工队长卓瑞凯首先汇报了工程进度情况:
1、3号烟囱钢内筒钛钢复合板卷制、喷砂除锈、防腐油漆已完成100%,顶升设备,顶升柱子已到位;
2、4号烟囱钢梁钢梯钢平台已制作、焊接、除锈、防腐100%;
3、4号钢梁钢梯已安装50%;
4、4号钢内筒焊接标准节30%;
5、4号钢内筒钛板已卷制防腐20%。
二、会议精神
接着,卓队长又对当天的工作做了具体安排。
随后,白经理对疫情防控及施工安全做了强调。他要求大家做到防疫第一、安全第一,口罩、安全帽要戴好,反光服要穿好,不同区域少走动,不交集、不聚集。他要求大家要严格按照安规操作,提醒大家根据任务特点和分工情况预知作业中可能出现的不安全因素,采取相应的防范措施,防止安全事故发生。最后,白经理激励大家说:“工友们,让我们用饱满的热情投入到今天的工作中去,一手抓防疫、抓安全,一手抓生产、抓进度,大家要听从指挥、踏实工作,保质保量完成今天的施工任务。”
三、会议最后
会议结束后,大家按照安排,分头行动,新一天紧张有序的工作开始了!
